4月29日23時26分,由中鐵電氣化局沈陽電化公司承建的鐵力至伊春鐵路(鐵伊鐵路)建設迎來關鍵節點——全線首座牽引變電所鐵力牽引變電所一次受電成功。隨著所內牽引變壓器、斷路器等相關設備平穩啟動、運行正常,鐵伊鐵路動力系統的“心臟”被首次激活,標志著全線正式由站后設備安裝階段轉向系統帶電調試階段,為工程全線通車奠定了關鍵基礎。

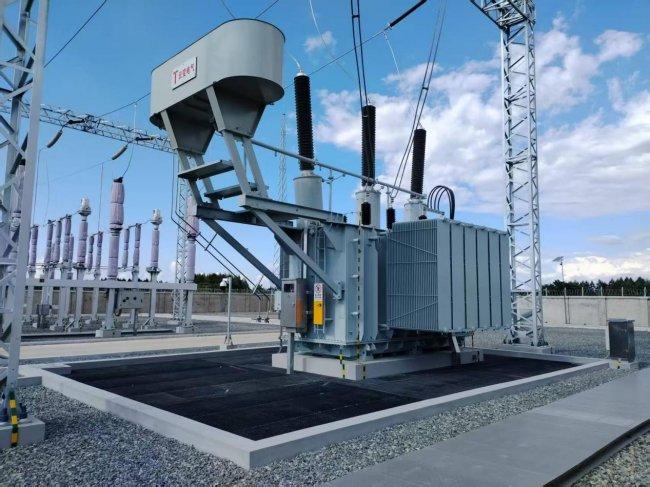

鐵力牽引變電所牽引變壓器
此次受電成功,建立在嚴格的驗收與周密的組織基礎之上。在黑龍江鐵路發展有限公司的組織下,國家電網黑龍江省電力公司、伊春市供電公司等專業單位共同完成了設備驗收工作。驗收組重點核查了設備安裝質量、自動化系統、網絡安全及供電可靠性,各項指標均符合設計規范,達到受電條件。

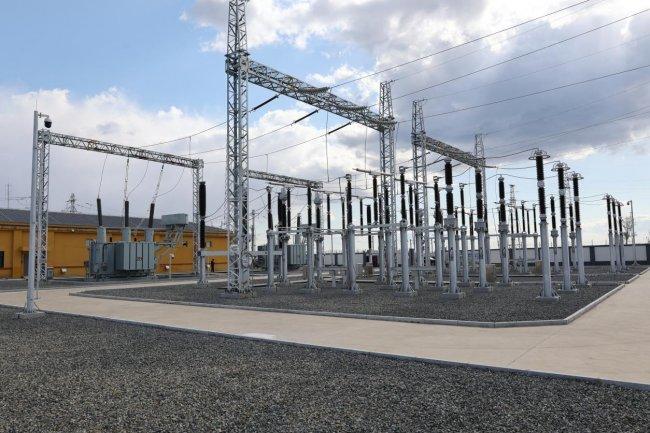

鐵力牽引變電所220kV高壓設備
為保障首次受電“一次成功”,項目建設管理單位牽頭成立了專項指揮小組,對受電方案、操作流程、應急預案進行了周密部署。受電前,技術人員完成了對所有設備、回路和保護的最終檢查;受電后,運維人員立即對受電設備進行了全面監測,系統運行穩定,各項參數正常。
鐵力牽引變電所作為全線首個受電的牽引變電所,其成功受電,意味著鐵路動力系統的“主動脈”已具備通電條件,為后續接觸網送電、信號系統聯調聯試創造了必要條件。這也標志著全線電力牽引系統正式進入動態調試的啟動階段。
鐵伊鐵路設計時速250公里,線路全長約111公里。項目建成通車后,將結束伊春市不通高速鐵路的歷史,顯著拉近哈爾濱與“林都”伊春的時空距離,對完善區域路網結構、促進沿線旅游及經濟社會發展具有重要意義。目前,鐵伊鐵路工程建設正全力推進,向全線建成通車目標發起最后沖刺。(王巧寧)
